نیروگاه سد دز

23مهر
آغاز اجرای عملیات فنی تعویض آب‌بند سرریز نیروگاه سد دز با هدف ارتقای ایمنی و پایداری هیدرولیکی
مدیر پروژه بهینه‌سازی سد دز:

آغاز اجرای عملیات فنی تعویض آب‌بند سرریز نیروگاه سد دز با هدف ارتقای ایمنی و پایداری هیدرولیکی

سدپرس: در راستای افزایش قابلیت اطمینان و استمرار عملکرد ایمن سازه‌های هیدرولیکی، عملیات فنی و تخصصی تعمیر و تعویض رابرهای آب‌بند سرریز شماره یک نیروگاه سد دز توسط شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق‌آبی سازمان آب و برق خوزستان آغاز شد.

13مهر
دمونتاژ استاتور ۱۱۰ تنی واحد شماره پنج نیروگاه سد دز انجام شد

دمونتاژ استاتور ۱۱۰ تنی واحد شماره پنج نیروگاه سد دز انجام شد

مدیرعامل شرکت نصب، تعمیر و نگهداری نیروگاه ‌های برق‌آبی سازمان آب و برق خوزستان از پیشرفت چشمگیر در روند عملیات بهینه‌سازی پنجمین پروژه بهینه سازی در سد دز خبر داد و تصریح کرد: استاتور ۱۱۰ تنی واحد شماره پنج نیروگاه سد دز با موفقیت از محل نصب خود خارج شد.

29مهر
عملیات دمونتاژ استاتور ۱۱۰ تنی واحد شماره ۲ نیروگاه دز با موفقیت انجام شد

عملیات دمونتاژ استاتور ۱۱۰ تنی واحد شماره ۲ نیروگاه دز با موفقیت انجام شد

مدیرعامل شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان در ادامه روند عملیات بهینه سازی واحد شماره ۲ نیروگاه سد دز، از خارج کردن استاتور ۱۱۰ تنی این واحد از محل خود خبر داد.

21تیر

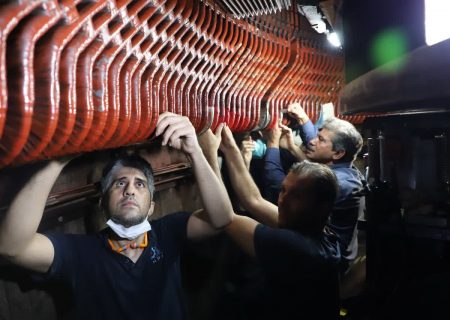

ترمیم سیم پیچ ژنراتور واحد شماره ۲ نیروگاه سد دز انجام شد

ترمیم سیم پیچ ژنراتور واحد شماره ۲ نیروگاه سد دز انجام شد

مدیر تعمیرات ناحیه دز در شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از ترمیم سیم پیچ ژنراتور واحد شماره 2 نیروگاه سد دز خبر داد.

06خرداد
عملیات پیش راه اندازی واحد بهینه سازی شده شماره ۳ نیروگاه سد دز آغاز شد

عملیات پیش راه اندازی واحد بهینه سازی شده شماره ۳ نیروگاه سد دز آغاز شد

مدیر پروژه بهینه سازی نیروگاه سد دز در شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از آغاز عملیات پیش راه اندازی موفقیت آمیز واحد شماره ۳ نیروگاه سد دز خبر داد.
