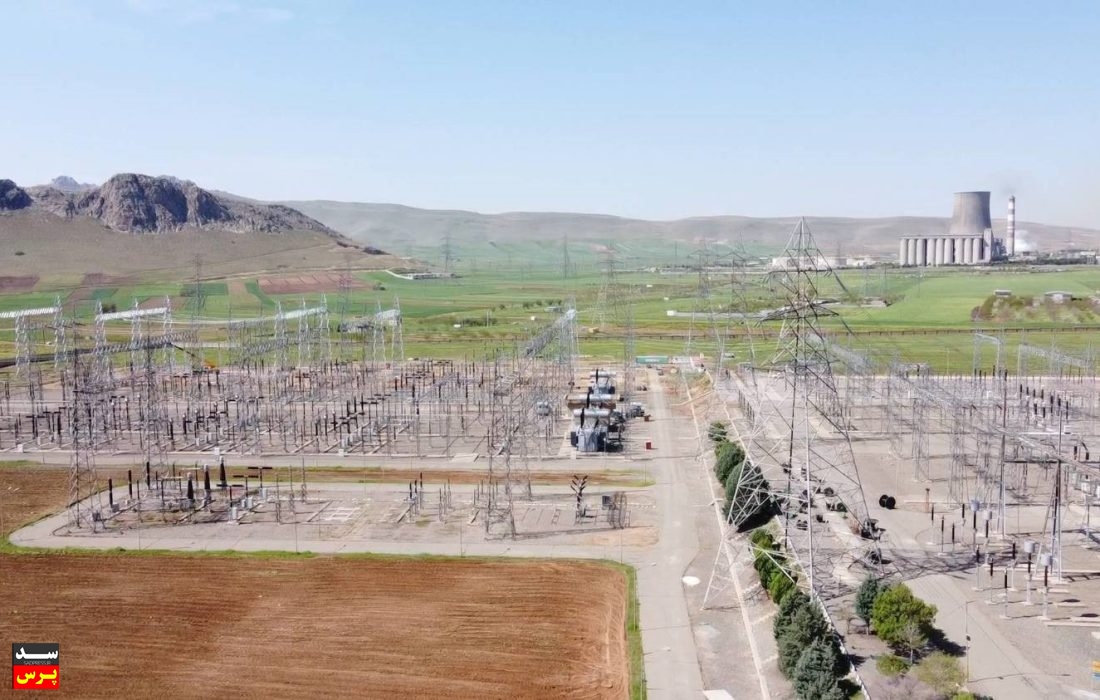

به گزارش سد پرس ،الفتی نیا مدیرعامل این شرکت با اعلام خبر فوق افزود: در جهت انجام اقدامات حیاتی اوج بار ١۴٠٣، مرحله نخست طرح توسعه دو فیدر خط ۴٠٠ کیلوولت در پست شرق کرمانشاه برای اتصال به نیروگاه زاگرس با موفقیت به بهره برداری رسید و خط اول نیروگاه زاگرس به فیدر جدید توسعه متصل شد.
وی افزود: این طرح که به رفع مشکل حبس تولید نیروگاه زاگرس در زمان اوج بار می انجامد، پس از بهره برداری از مرحله دوم آن، می تواند به افزایش ظرفیت انتقال خط ارتباطی از نیروگاه زاگرس به شبکه ۴٠٠ کیلوولت و رفع مشکل انتقال بار در زمان توسعه واحدهای جدید نیروگاه منجر شود.
براساس این گزارش مطابق با برنامه ریزی انجام شده فاز دوم طرح، شامل اتصال خط مرصاد به پست شرق کرمانشاه، طی هفته آینده انجام خواهد شد و مرحله آخر طرح نیز شامل اتصال مدار دوم پست زاگرس به پست شرق کرمانشاه تا نیمه خرداد ماه به بهره برداری خواهد رسید.
گفتنی است حدود ٧٠ درصد عملیات تامین تجهیزات، نصب، تست و راه اندازی این طرح در کمتر از ٧ ماه انجام شده است.
