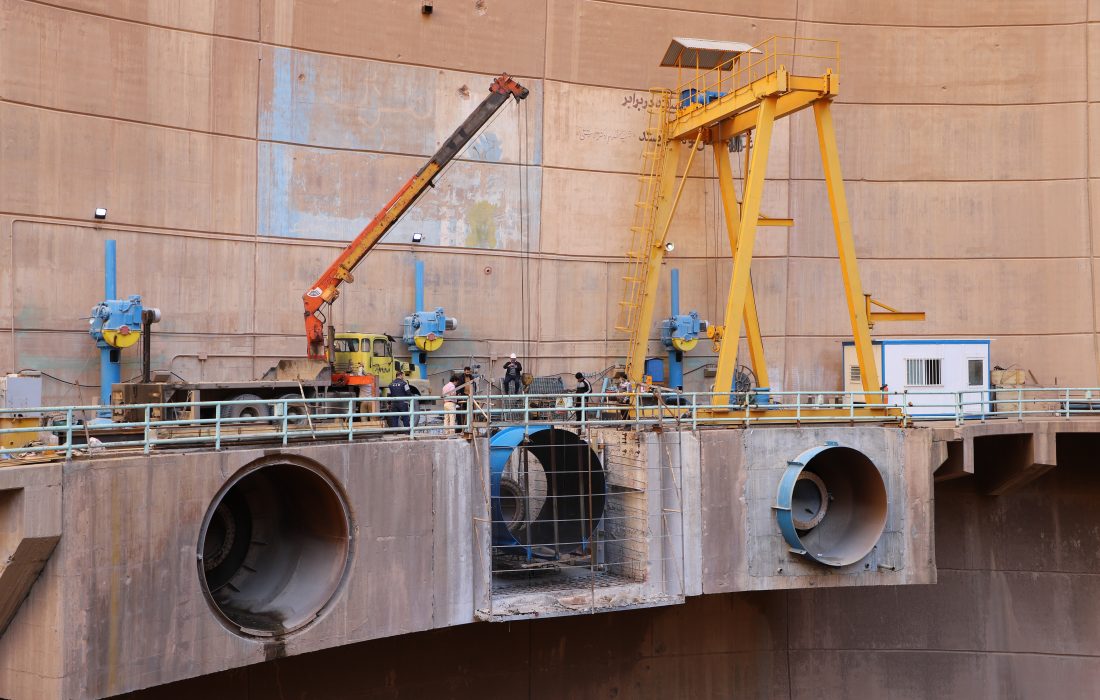

به گزارش پایگاه خبری سدها و نیروگاه های ایران (سدپرس)، رضا پویان با اعلام این خبر بیان کرد: در ادامه عملیات علاج بخشی شیرهای کشاورزی سد دز و پس از انجام کاشت انکرها و بتن ریزی فاز اول دیوارها و ساخت تیر حمال زیر ریل جرثقیل دروازه ای عرشه، قطعه شیپوری (هود) سیستم تخلیه تحتانی به محل نصب منتقل و جانمایی شد .
پویان افزود: این پروژه به کارفرمای سازمان آب و برق خوزستان و نظارت شرکت مهندسی دزآب توسط شرکت نصب ، تعمیر و نگهداری نیروگاه های برق آبی خوزستان در حال انجام است و مقرر شده پس از باز کردن شیر FCV (شیر کنترل جریان خروجی) و تخریب دال تحتانی، مراحل نصب شیرهای اصلی در اوایل فروردین ماه ۱۴۰۲ انجام و جهت بهره برداری در اردیبهش مخاه تحویل کارفرما شود.
وی گفت: قطعات بدنه شیرهای تخلیه تحتانی شامل : شیر RFG (گارد) و شیر FCV (کنترل جریان خروجی) نوسازی و آماده مونتاژ در محل نصب هستند .
