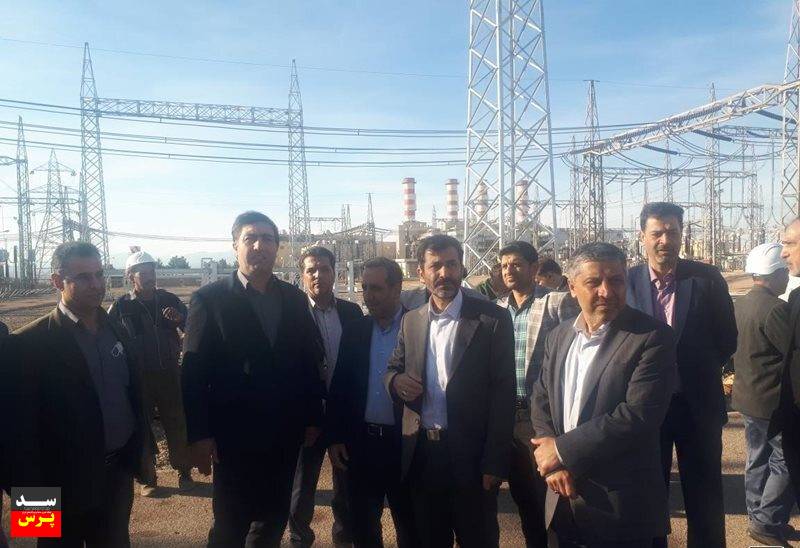

به گزارش پایگاه خبری سدها و نیروگاه های ایران (سدپرس)، آرش کُردی در بازدید از روند احداث پست ۴۰۰ کیلوولت قم ۲ با تاکید بر احداث پست یاد شده در کمترین زمان، بیان کرد: برای خدمترسانی مستمر و بیش از پیش به مشترکان، تسریع و تسهیل در احداث پست مذکور بسیار ضروری است که باید در اولویت کاری قرار گیرد.
وی با اشاره به استفاده از ظرفیت متخصصان داخلی و شرکتهای دانشبنیان در اجرای پروژهها تاکید کرد: راهاندازی پست ۴۰۰ کیلوولت قم ۲ در تامین برق مورد نیاز صنایع، بخش کشاورزی، خانگی و … این استان نقش مهمی را ایفا خواهد کرد.
مدیرعامل شرکت توانیر با اشاره به تولید برق ۵۰۰ مگاواتی و میزان مصرف ۹۰۰ مگاواتی برق در استان قم و ضعف ولتاژی که در بخش ۲۳۰ کیلوولت وجود دارد، اضافه کرد: در حال حاضر برق منطقه قم از طریق خطوط تبادلی ۲۳۰ و ۴۰۰ کیلوولت تامین میشود که باعث محدودیتهایی در منطقه شده و امیدواریم با اجرای این پروژه کمبودهای تولید مرتفع شده و ظرفیت مورد نیاز صنایع نیز به صورت مطمئنتری تأمین شود.
مدیر عامل شرکت برق منطقهای تهران نیز در حاشیه بازدید از روند احداث پست ۴۰۰ کیلوولت قم اعلام کرد: تمامی ظرفیتها و تلاشهای خود را به میدان خواهیم آورد تا این پست استراتژیک قبل از دوران بار تابستان سال ۱۴۰۲ وارد مدار بهرهبرداری شود.
“حبیب قراگوزلو” با اشاره به زمان عادی اجرای چنین پروژههایی در مدت ۳۶ ماه افزود: به طور معمول برای پستهای انتقالی که نقش مهمی در شبکه برق دارند مدت زمان ۱۸ تا ۲۴ ماه از شروع برنامهریزی تا بهرهبرداری نهایی زمان لازم است، اما با توجه به نقش حیاتی این پست انتقال در شبکه برق منطقه مرکزی کشور، قرارداد اجرای این پروژه ۷ ماهه منعقد شده و با توجه به پیشرفت بیش از ۶۰ درصدی پست مذکور تلاش خواهیم کرد که در زمان مقرر وارد مدار شود.
به گزارش سدپرس، شرکت برق منطقهای تهران مسئولیت تامین برق بالادستی درمنطقه مرکزی کشور را برعهده دارد.
